Mecaman toimitti Siemen Forelian karistamohallin 45 000 kilon edestä EXC2-luokan teräsrakenteita ja vastasi niiden asentamisesta.
Siemen Forelia uudisti alkuvuonna 2025 karistamohalliaan Saarijärvellä ja osana uudistusta vanha puurunkoinen halli purettiin pois perustuksia ja betonilattiaa lukuun ottamatta. Uuden hallin kantavan teräsrungon valmistuksesta ja asennuksesta vastasi Mecaman osana Rakennusliike P. Hämäläisen urakkaa. Rakenteet toteutettiin tilaajan suunnitelmien mukaisesti.
Rakenteiden suunnittelussa oli otettu huomioon hallin vanhat perustukset, minkä vuoksi teräsrakenteiden sovittaminen paikan päällä vaati erityistä tarkkuutta. Teräsrungot toteutettiin ristikkomallisina, ja hallin koko (pituus 110 metriä, leveys vajaa 20 metriä) toi omat vaatimuksensa elementtien käsittelyyn ja nostamiseen.
Asennustyötä haastoi myös se, että hallin keskelle jätettiin vanha tiiliseinä väliseinäksi, jolloin rakentaminen jouduttiin aloittamaan keskeltä ja etenemään kahteen suuntaan. Lisäksi ensimmäisessä halliosassa oli tuotantokone, jota ei voitu siirtää pois, mikä rajoitti työskentelytilaa merkittävästi.

Kuvat: Veijo Salonen, Rakennusliike P. Hämäläinen
Haastavat asennusolosuhteet ratkottiin työmaalla

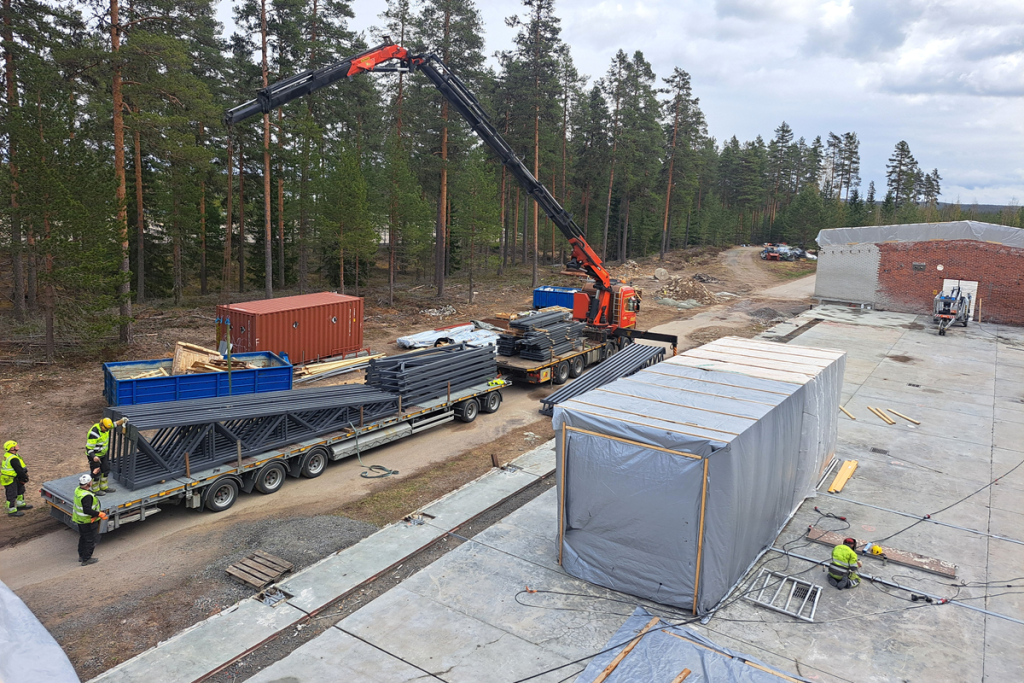

Runkorakenteet asennettiin suoraan betonilattian päälle ja nostettiin kehämuodossa yksi kerrallaan paikoilleen yhteensä noin 30 kertaa. Vanhojen perustusten hyödyntäminen tarkoitti sitä, että rungon jalat ja liitokset piti mukauttaa olemassa oleviin rakenteisiin.
”Kun ensimmäinen kehistä saatiin paikoilleen, työ eteni siitä eteenpäin sujuvasti. Kaikki oli hyvin suunniteltu ja pystyttiin toistamaan vaiheittain. Yhteistyö tilaajan kanssa toimi hyvin ja saimme hyvää palautetta työmaalla”, kertoo Mecamanin asennustyönjohtaja Jyrki Kekola.
Rakennusliike P. Hämäläisen työnjohtaja Veijo Salosen mukaan osa ratkaisusta päätettiin vasta asennusvaiheessa:
“Kohde oli paikoittain haastava vanhojen perustusten vuoksi. Esimerkiksi kiinnityksiä ja rungon liittimiä vanhoihin perustuksiin jouduttiin muokkaamaan lennosta.”
Asennustyö ajoittui toukokuulle ja valmistui noin 2,5 viikossa. Kesäkuussa tehtiin vielä viimeistelyt sekä lisätyöt, jotka kuuluivat kokonaisuuteen: Mecaman toimitti ja asensi lisätyönä vetoteräkset ja peruspultit aluslevyineen. Työ sujui kahden asentajan voimin, ja tilaaja pysyi ajan tasalla aikatauluista koko ajan.
Onnistunut lopputulos sovitussa aikataulussa
”Olemme tehneet Mecamanin kanssa yhteistyötä jo pidemmän aikaan. Tärkeää meille oli se, että hommat hoituvat ja tavara tulee ajallaan. Ja niin tuli tälläkin kertaa”, kertoo Salonen.
Karistamohallin teräsrungot olivat kokonaisuudessaan noin 45 000 kilon painoinen toimitus, ja ne valmistettiin CE-merkintävaatimukset täyttäen toteutusluokassa EXC2. Työt toteutettiin sovitussa aikataulussa, vaikka kohteen erityispiirteet vaativat paikan päällä tehtyjä ratkaisuja.
”Hyvinhän se sujui. Kolmisen viikkoa oli luvattu ja neljännen viikon lopussa lisätöineen lähtivät pois – aikalailla juuri kuten sovittiin”, Veijo Salonen summaa.
